工程採購

公寓工程衛浴產品 房地產開發的工廠直供採購指南

9 分鐘閱讀2026 · 07 · 13作者:程達
開發商示範單位中配置齊全的現代公寓浴室,含白色陶瓷面盆、浴室櫃與壁掛座便器
一份確認規格,重複於數百套單位——公寓工程買的是成套規格包,不是單件產品。

公寓工程採購衛浴產品,和替零售通路備貨是兩回事。開發商買的是少數幾個 SKU、每個數以百計,交期釘在不會移動的施工進度上,而交樓時每一件面盆、浴室櫃與座便器都必須與已確認的示範單位一致。這篇指南帶開發商、承建商與工程進口商走完住宅開發衛浴陶瓷的工廠直供採購——工程採購與零售進口的差異、按戶型建立規格包、讓 500 間浴室保持一致、配合施工進度分批交貨、品檢與備品規劃,以及開發商詢價單該包含什麼,讓第一份報價就是準確的那份。

重點摘要

  • 按戶型買規格包——面盆+浴室櫃+座便器成套,分標準與高階兩檔,由已確認的金樣統管全案。
  • 守住一致性——生產批次寧少而大、釉色鎖定對照確認樣、備品與大貨同一批生產。
  • 從交樓倒推時程——安裝前 5–7 個月發出詢價單,交貨分批對準裝配階段,AQL 與吸水率 ≤0.5% 白紙黑字先議定。

01 不一樣的訂單

工程採購與零售進口有何不同

零售進口商買二十個 SKU、每個量不大,倉庫見底才補貨。開發商買三到六個 SKU、每個數以百計——同一規格重複於同戶型的每套單位——交期釘在施工進度上,而不是庫存水位上。風險的位置因此改變。每個戶型只憑一件金樣的確認統管整個項目,樣品簽核的份量遠重於零售。貨櫃遲到,可能讓整層樓的水電班停工;貨櫃早到,工地卻沒有乾燥安全的地方存放。

工程採購 vs 零售進口 vs 本地批發

面向開發商工程採購零售進口本地批發
規格一致性一件確認樣統管數百套相同單位型錄的多樣性更重要當季有什麼賣什麼
數量型態3–6 個 SKU × 數百件多 SKU × 小數量零星到棧板、隨要隨買
交貨排程釘住施工裝配節點跟著倉庫補貨走現貨即取
品檢標準嚴格 AQL、逐批對照金樣標準出口 AQL進口後才看得到、無工廠視角
交樓後支援缺陷責任期內有同批備品標準退換流程視庫存變動而定

責任的尾巴也不同。開發商在交樓後通常承擔十二至二十四個月的缺陷責任期,視市場與合約而定。收樓驗收時發現的每一件瑕疵面盆,都是要派工回到已完工公寓裡處理的事,而不是退一個 SKU——這正是工程批次的逐件檢驗標準與備品經濟學比零售更重要的原因。工程訂單也多按固定工程量清單執行、分批交貨、付款掛鉤交貨節點,做慣工程的工廠會配合這種結構。

零售訂單的貨櫃遲到,代價是倉租;公寓工程的貨櫃遲到,是各工種停工、合約交樓日告急。

02 一個戶型一個包

按戶型建立規格包

住宅開發的工作文件不是購物清單,而是規格包:每個戶型一套固定的衛浴產品組合。開放式與一房單位的典型標準檔,是壁掛或檯面陶瓷面盆搭配小型浴室櫃、連體或分體陶瓷座便器與緩降蓋板。頂層或服務式單位的高階檔,則升級為下嵌盆或碗盆、五金升級的較大浴室櫃,以及智能座便器——或標準陶瓷座體加智能蓋板,成本較低,且蓋板可獨立於陶瓷更換。要注意:智能座便器需要在座體旁預留電源插座,且必須在封牆前畫進電氣圖。

一個公寓戶型衛浴規格包的平鋪展示:陶瓷面盆、龍頭孔細節、浴室櫃一角與座便器蓋板
一個戶型、一個包——面盆、浴室櫃、座便器與蓋板固定在同一張規格表上。

每個組合的規格表要鎖定安裝工無法臨場發揮的項目:型號與尺寸、釉色色號、安裝方式,以及預埋管線與排水尺寸——地排或牆排、存水彎距離——因為管線早已澆進樓板。陶瓷 SKU 的數量要壓低,各檔次靠浴室櫃、蓋板與智能功能拉開差異,而不是為每檔新開陶瓷模具;成本更低、開模風險也更小。每個戶型一套經確認的樣品,雙方各留存並寫入合約,把閉環扣上。若需要開發商品牌陶瓷或客製包裝,我們OEM 與 ODM 衛浴產品指南中的流程可直接套用。

03 讓五百間浴室一模一樣

跨生產批次的批次與釉色一致性

陶瓷釉色會隨釉料批次、坯件在窯內的位置與燒成曲線而細微變化。在同一次連續生產內,這是可控的;相隔數月的多次生產之間,就可能出現漂移——而在銷售帶看時相鄰單位會被拿來比較的開發項目裡,兩間「相同」浴室之間看得見的差異,是實實在在的問題。

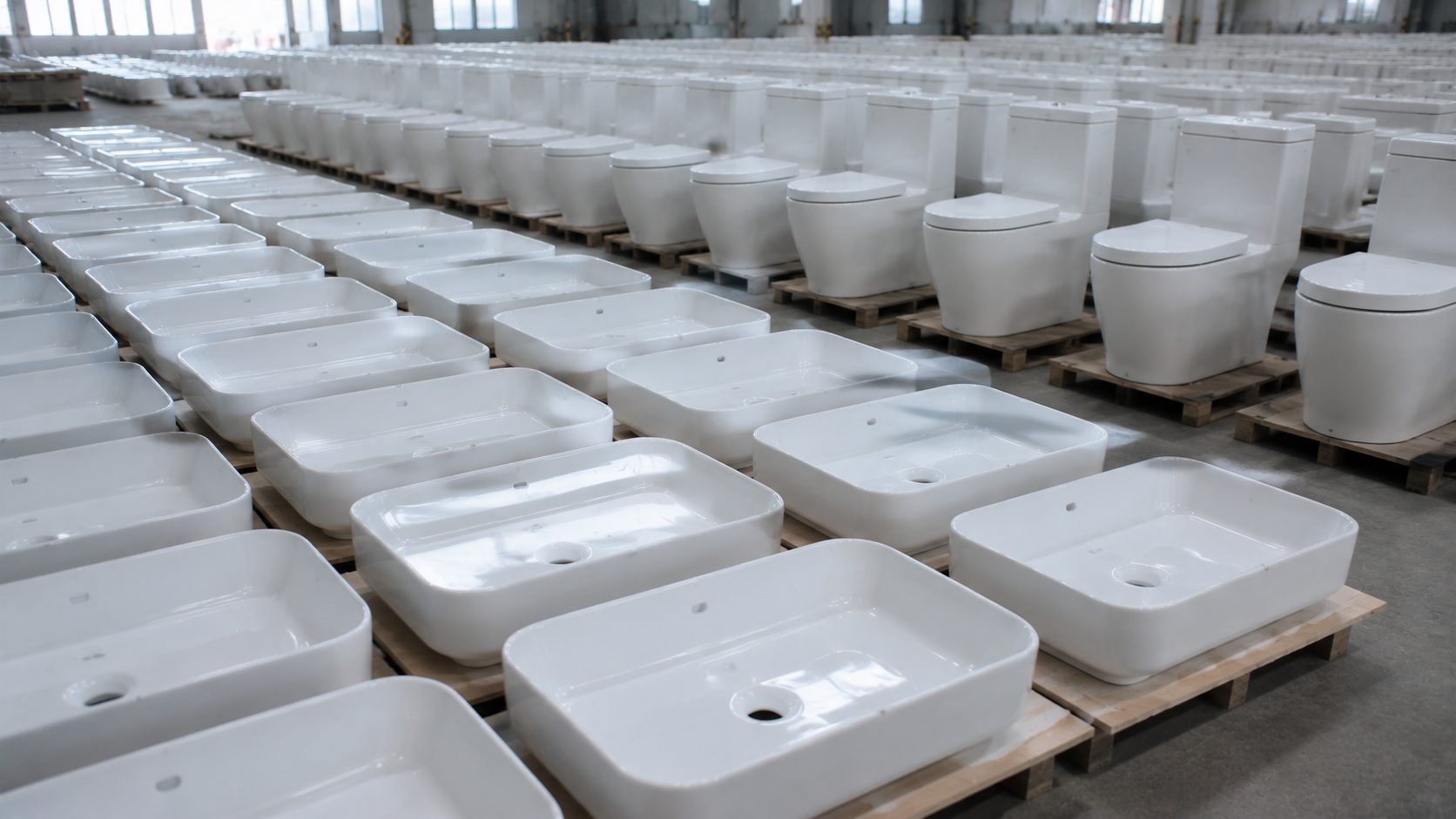

工廠成品區內成排一模一樣的白色陶瓷面盆與座便器,為單一公寓工程規格一次生產
一個工程規格、一次連續生產——工廠如何讓數百件陶瓷在視覺上完全一致。

買方能用的槓桿很直接。以確認樣鎖定釉色,並要求每個生產批次對照檢查。生產批次寧可少而大,不要多而小。若分段生產無法避免,請工廠保留釉料批次與配方紀錄,並把交貨分組安排,讓任何細微差異落在不同棟、不同樓層,而不是相鄰單位。浴室櫃同理:鎖定飾面或貼面批次、五金品牌與型號,交樓後的更換件才對得上。

04 交貨對準施工進度

配合施工進度的分批交貨

一次性整批出貨的運費經濟性最好、品檢也只有一次,但很少有工地能把數百箱陶瓷乾燥安全地存放數月,現場破損與遺失是真實風險。完全分段生產雖然貼合安裝順序,卻放大一致性風險。多數項目的務實中間路線:為了一致性一次連續生產,再分兩到三批對準裝配階段出貨——按棟或按樓層段——中間存放於工廠的貨物則先談好倉儲條款。

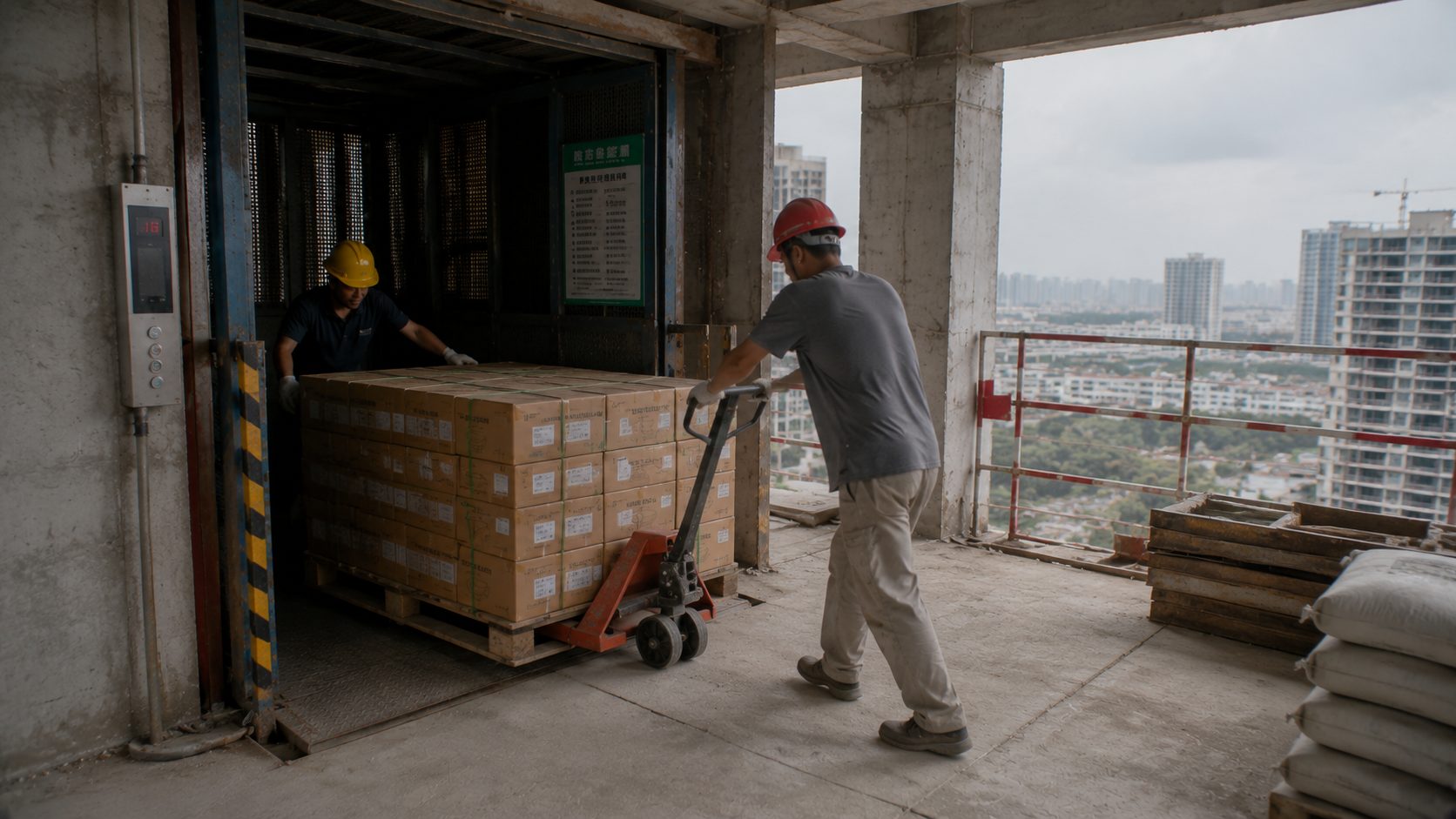

施工中公寓大樓樓層上整齊碼放的箱裝衛浴潔具,浴室正逐層裝配
衛浴按樓層段隨裝配進度到場——交貨對準工程,而不是對準船期。

陶瓷重、每立方米貨值低,工程批次幾乎都走整櫃海運。櫃型組合要早規劃:座便器與立柱盆很吃體積,浴室櫃可拆裝平板或整裝出貨——整裝吃櫃容。請工廠按你實際的成套數量,逐批出具裝櫃方案。

工程提示

紙箱按棟、樓層與戶型貼標

逐件標示——戶型、棟別、樓層——在工廠打包時成本極低,卻能大幅加快工地分發。把它寫進詢價單,而不是事後補一封郵件。

05 工程批次的品質

品檢、AQL 與吸水率 ≤0.5%

衛浴工廠通常在包裝前逐件檢查陶瓷的裂紋、釉面瑕疵與變形;買方自己或第三方的出貨前檢驗再對整批抽樣,一般按 ISO 2859-1(ANSI/ASQ Z1.4)一般檢驗水準 II 執行。對工程批次,合理的設定是:關鍵缺陷——裂紋、滲漏、功能失效——零容忍;可見面的主要外觀缺陷採用比零售更嚴的 AQL;隱蔽面的次要瑕疵則可放寬。座便器應做沖水測試、檢查管道施釉與蓋板配合;智能座便器要求逐台電氣功能測試並不過分。

胚體本身,請指定吸水率 ≤0.5% 的玻化瓷——這是緻密、抗污、抗釉裂胚體與較多孔陶瓷的分界,也是經歷租客更替、使用強度高的出租物業該有的規格。買家可在下單前索取可提供的檢測報告;認證支援因產品與目的地市場而異,請及早確認你的市場要求,而不是等到出貨時。我們的出貨前衛浴驗貨清單逐件說明工程驗貨該看什麼。

06 交樓之後

備品與損耗庫存規劃

陶瓷會在運輸中、工地搬運中、安裝中與缺陷責任期內破損——而停產或色差的替換件,正是交樓後最典型的頭痛事。合理做法是:管理良好的項目,陶瓷件加訂約 2–3%;工地搬運粗放或責任期較長的,加到約 5%。蓋板、櫃體五金與智能座便器的遙控器和閥件值得各留一小份備品,因為小零件總是最先不見。

兩條規則讓備品真正有用。第一,備品與大貨在同一生產批次下單,釉色才對得上,並妥善存放——一年後補訂三十件,單價昂貴且未必同色。第二,全案零件標準化——同一款蓋板、同一款進水與沖水閥、同一款排水配件——維保庫存才是一箱,而不是十箱。

07 時程與需求書

交期倒推與開發商詢價單

從浴室裝配開始日往回推,而不是從交樓日。參考時程:樣品開發與金樣確認約二至四週;陶瓷工程批次的量產——注漿、乾燥、上釉、燒成、檢驗——常見 30 至 60 天,浴室櫃與智能座便器並行生產;驗貨、訂艙與裝櫃再加一至二週;海運按航線約二至六週,另加清關與內陸運輸;工程還應留二至四週緩衝,尤其在農曆新年前後。合計:最遲在浴室安裝前五至七個月發出詢價單,並在到場需求日前至少三至四個月鎖定訂單——即使分批出貨,也要一次鎖定全量。

能換來一次到位報價的開發商詢價單包含:各戶型套數與目的地港口;各戶型的成套規格及尺寸、安裝方式與預埋管線細節;浴室圖紙,或至少出水口位置與可用的面盆、浴室櫃寬度;各 SKU 數量加備品比例;含到場需求日的交貨計劃;品質要求——檢驗標準與 AQL、確認樣基準、所需檢測報告;目的地市場合規需求;包裝與貼標要求;貿易條件與付款結構;以及客製範圍。能自產整個組合——面盆、座便器、智能座便器與浴室櫃——的工廠,可以用一份報價、一條時間線報整個包;工程供貨在規格匹配與分期上的節奏,見我們談酒店與公寓衛浴供應商的一篇,整櫃層面的採購機制則見批發陶瓷洗手面盆指南

值得長期合作的工程供應商,是那些先問你的戶型組合與裝配日期、再談價格的。

FAQ 常見問題

常見問題

開發商如何大宗採購衛浴潔具?

工程採購靠的是規格包而非購物清單:每個戶型一套固定的面盆、浴室櫃、座便器與蓋板組合,分標準與高階兩檔,由已確認的金樣統管。開發商或承建商發出載明套數、預埋管線尺寸、交貨日期與品質要求的詢價單,確認樣品後一次鎖定全量——通常以整櫃海運、按施工裝配進度分批到場。

工程應提前多久訂購衛浴陶瓷?

從浴室裝配開始日往回推。樣品確認約二至四週,陶瓷工程批次量產常見 30 至 60 天,驗貨與裝櫃一至二週,海運約二至六週另加清關——再為工廠排單與假期留二至四週緩衝。實務上,最遲在浴室安裝前五至七個月發出詢價單,並在到場需求日前至少三至四個月鎖定訂單。

如何讓 500 間公寓浴室保持一致?

釉色會隨釉料批次、窯位與燒成曲線細微變化,因此一致性靠流程保護:以確認樣鎖定顏色、每個生產批次對照檢查,並優先選擇一次連續生產而非多次小批。若分段生產無法避免,請工廠保留釉料批次紀錄,並把交貨分組,讓細微差異落在不同棟或不同樓層,絕不落在相鄰單位。浴室櫃的飾面批次與五金型號也照此鎖定。

公寓工程應該加訂備品嗎?

應該。陶瓷會在運輸、工地搬運、安裝與缺陷責任期內破損,而一年後補訂的替換件未必同色。合理配額是:管理良好的項目陶瓷件加訂約 2–3%,搬運粗放或責任期較長的加到約 5%——與大貨同一生產批次下單並妥善存放。蓋板、櫃體五金與智能座便器的遙控器和閥件也應各留一小份備品。

工程訂購衛浴陶瓷的起訂量是多少?

對開發項目而言,起訂量很少是瓶頸:100 套以上的項目,通常組合內每個 SKU 都已超過工廠的單型號最低量。實際的規劃單位是貨櫃——陶瓷又重又占體積,工程批次都走整櫃海運,各戶型的成套數量決定櫃型組合。客製造型、顏色或開發商品牌會因需要開模而拉高最低量,所以客製需求要在詢價單裡及早提出。

開發商在出貨前應要求哪些品質檢查?

工廠應逐件檢查陶瓷的裂紋、釉面瑕疵與變形;再按 ISO 2859-1 約定出貨前抽樣檢驗——關鍵缺陷零容忍、可見面主要外觀缺陷採較嚴 AQL,並對照已確認的金樣。指定吸水率 ≤0.5% 的玻化瓷、座便器做沖水測試、智能座便器要求逐台電氣功能測試。買家可在下單前索取可提供的檢測報告;認證支援因產品與市場而異。

繼續閱讀 全部文章 →

與工廠合作

正在為公寓或房地產工程配套衛浴? 讓我們按戶型替你成套報價。

把各戶型套數、浴室圖紙或預埋管線尺寸、檔次需求與到場需求日發來。我們會回覆按戶型的成套報價——面盆、浴室櫃、座便器與智能座便器出自同一工廠——並附分批交貨計劃,以及品檢、備品與包裝的清楚條件。

開發商示範單位中配置齊全的現代公寓浴室,含白色陶瓷面盆、浴室櫃與壁掛座便器
